火災自動報警系統安裝工藝及流程
2019-09-24 11:33:18
作者:合景消防
瀏覽:2930
       不管是民用建筑還是商業建筑或是工業建筑,是要建筑內有人或有貴重物品及設備,都要設置安裝火災自動報警系統;建筑內若是沒有設置安裝火災自動報警系統,通常情況下是火災發生了也沒人知道,等發現火情時,已經錯失最佳滅火時間了,只能呼叫消防部隊過來撲滅了。由此可見建筑內是很有必要設置安裝火災自動報警系統的,針對這一需求,合景消防給大家講解火災自動報警系統安裝工藝和火災自動報警系統安裝流程,

火災自動報警系統

       火災自動報警系統安裝流程如下

       鋼管和金屬線槽安裝 → 鋼管內導線敷設線槽配線 → 火災自動報警設備安裝(手動和自動) → 調試 → 檢測驗收交付使用

       火災自動報警系統安裝工藝如下

       1 - 鋼管和金屬線槽安裝主要要求

       1.1  進場管材、型鋼、金屬線槽及其附件應有材質證明或合格證,并應檢查質量、數量、規格型號是否與要求相符合,填寫檢查記錄。鋼管要求壁厚均勻,焊縫均勻,無劈裂和砂眼棱刺,無凹扁現象,鍍鋅層內外均勻完整無損。金屬線槽及其附件,應采用經過鍍鋅處理的定型產品。線槽內外應光滑平整,無棱刺不應有扭曲翅邊等變形現象。

       1.2  配管前應根據設計、廠家提供的各種探測器、手動報警器、廣播喇叭等設備的型號、規格,選定接線盒,使盒子與所安裝的設備配套。

       1.3  電線保護管遇到下列情況之一時,應在便于穿線的位置增設接線盒:

       管路長度超過30米,無彎曲時;

       管路長度超過20米,有一個彎曲時;

       管路長度超過15米,有二個彎曲時;

       管路長度超過8米,有三個彎曲時。

       1.4  電線保護管的彎曲處不應有折皺、凹陷裂縫,且彎扁程度不應大于管外徑的10%。

       1.5  明配管時彎曲半徑不宜小于管外徑的6倍,暗配管時彎曲半徑不應小于管外徑的6倍,當埋于地下或混凝土內時,其彎曲半徑不應小于管外徑的10倍。

       1.6  當管路暗配時,電線保護管宜沿最近的線路敷設并應減少彎曲。埋入非燃燒體的建筑物、構筑物內的電線保護管與建筑物、構筑物墻面的距離不應小于30毫米。金屬線槽和鋼管明配時,應按設計要求采取防火保護措施。

       1.7  電線保護管不宜穿過設備或建筑、構筑物的基礎,當必須穿過時應采取保護措施,如采用保護管等。

       1.8  水平或垂直敷設的明配電線保護管安裝允許偏差1.5‰,全長偏差不應大于管內徑的1/2。

       1.9  敷設在多塵或潮濕場所的電線保護管,管口及其各連接處均應密封處理。

       1.10  管路敷設經過建筑物的變形縫(包括沉降縫、伸縮縫、抗震縫等)時應采取補償措施。

       1.11  明配鋼管應排列整齊,固定點間距應均勻,管卡與終端、彎頭中點、電氣器具或盒(箱)邊緣的距離宜為0.15~0.5米。

       1.12  吊頂內敷設的管路宜采用單獨的卡具吊裝或支撐物固定,經裝修單位允許,直徑20毫米及以下鋼管可固定在吊桿或主龍骨上。

       1.13  暗配管在沒有吊頂?shù)那闆r下,探測器的盒的位置就是安裝探頭的位置,不能調整,所以要求確定盒的位置應按探測器安裝要求定位。

       1.14  明配管使用的接線盒和安裝消防設備盒應采用明裝式盒。

       1.15  鋼管安裝敷設進入箱、盒,內外均應有根母鎖緊固定,內側安裝護口。鋼管進箱盒的長度以帶滿護口貼進根母為準。

       1.16  箱、線槽和管使用的支持件宜使用預埋螺栓、膨脹螺栓、脹管螺釘、預埋鐵件、焊接等方法固定,嚴禁使用木塞等。使用脹管螺釘、膨脹螺栓固定時,鉆孔規格應與脹管相配套。

       1.17  各種金屬構件、接線盒、箱安裝孔不能使用電、氣焊割孔。

       1.18  鋼管螺紋連接時管端螺紋長度不應小于管接頭長度的1/2,連接后螺紋宜外露 2~3扣,螺紋表面應光滑無缺損。

       1.19  鍍鋅鋼管應采用螺紋連接或套管緊固螺釘連接,不應采用熔焊連接,以免破壞鍍鋅層。

       1.20  配管及線槽安裝時應考慮不同系統、不同電壓、不同電流類別的線路,不應穿于同一根管內或線槽同槽孔洞。

       1.21  配管和線槽安裝時應考慮橫向敷設的報警系統的傳輸線路如采用穿管布線時,不同防火分區的線路不應穿入同一根管內,但探測器報警線路若采用總線制時不受此限制。

       1.22  弱電線路的電纜豎井應與強電線路的豎井分別設置,如果條件限制合用同一豎井時,應分別布置在豎井的兩側。

       1.23  在建筑物的頂棚內必須采用金屬管、金屬線槽布線。

       1.24  鋼管敷設與熱水管、蒸汽管同側敷設時應敷設在熱水管、蒸汽管的下面。有困難時可敷設在其上面,相互間凈距離不應小于下列數值:

       ①  當管路敷設在熱水管下面時為0.20米,上面時為0.3米,當管路敷設在蒸汽管下面時為0.5米,上面時為1米。

       ②  當不能滿足上述要求時應采用隔熱措施。對有保溫措施的蒸汽管上、下凈距可減至0.2米。

       1.25  鋼管與其它管道如水管平行凈距不應小于0.10米。當與水管同側敷設時宜敷設在水管上面(不包括可燃氣體及易燃液體管道)。當管路交叉時距離不宜小于相應上述情況的平行凈距。

       1.26  線槽應敷設在干燥和不易受機械損傷的場所。

       1.27  線槽敷設宜采用單獨卡具吊裝或支撐物固定,吊桿的直徑不應小于6毫米,固定支架間距一般不應大于1~1.5米,在進出接線盒、箱、柜、轉角、轉彎和彎形縫兩端及丁字接頭的三端0.5米以內,應設置固定支撐點。

       1.28  線槽接口應平直、嚴密,槽蓋應齊全、平整、無翹角。

       1.29  固定或連接線槽的螺釘或其它緊固件緊固后其端都應與線槽內表面光滑相接,即螺母放在線槽壁的外側,緊固時配齊平墊和彈簧墊。

       1.30  線槽的出線口和轉角、轉彎處應位置正確、光滑、無毛刺。

       1.31  線槽敷設應平直整齊,水平和垂直允許偏差為其長度的2‰,且全長允許偏差為20毫米,并列安裝時槽蓋應便于開啟。

       1.32  金屬線槽的連接處不應在穿過樓板或墻壁等處進行。

       1.33  金屬管或金屬線槽與消防設備采用金屬軟管和可撓性金屬管作跨接時,其長度不宜大于2米,且應采用卡具固定,其固定點間距不應大于0.5米,且端頭用鎖母或卡箍固定,并按規定接地。

       1.34  暗裝消火栓配管時,接線盒不應放在消火栓箱的后側,而應側面進線。

       1.35  消防設備與管線的工作接地、保護地應按設計和有關規范、文件要求施工。

       2 - 鋼管內絕緣導線敷設和線槽配線要求

       2.1  進場的絕緣導線和控制電纜的規格型號、數量、合格證等應符合設計要求,并及時填寫進場材料檢查記錄。

       2.2  火災自動報警系統傳輸線路,應采用銅芯絕緣線或銅芯電纜,其電壓等級不應低于交流250V,最好選用500V,以提高絕緣和抗干擾能力。

       2.3  為滿足導線和電纜的機械強度要求,穿管敷設的絕緣導線,線芯截面最小不應小于1平方毫米;線槽內敷設的絕緣導線最小截面不應小于0.75平方毫米 ;多芯電纜線芯最小截面不應小于0.5平方毫米

       2.4  穿管絕緣導線或電纜的總面積不應超過管內截面積的40%,敷設于封閉式線槽內的絕緣導線或電纜的總面積不應大于線槽的凈截面積的50%。

       2.5  導線在管內或線槽內,不應有接頭或扭結。導線的接頭應在接線盒內焊接或壓接。

       2.6  不同系統、不同電壓、不同電流類別的線路不應穿在同一根管內或線糟的同一槽孔內。

       2.7  橫向敷設的報警系統傳輸線路如果采用穿管布線時,不同防火分區的線路不宜穿入同一根管內。采用總線制不受此限制。

       2.8  火災報警器的傳輸線路應選擇不同顏色的絕緣導線,探測器的“+”線為紅色,“-”線應為藍色,其余線應根據不同用途采用其它顏色區分。但同一工程中相同用途的導線顏色應一致,接線端子應有標號。

       2.9  導線或電纜在接線盒、伸縮縫、消防設備等處應留有足夠的余量。

       2.10  在管內或線槽內穿線應在建筑物抹灰及地面工程結束后進行。在穿線前應將管內或線槽內的積水及雜物清除干凈,管口帶上護口。

       2.11  敷設于垂直管路中的導線,截面積為50平方毫米以下時,長度每超過30米應在接線盒處進行固定。

       2.12  目前我國的消防事業發展很快,使用總線制線路控制的很多,對線路敷設長度,線路電阻均有要求,施工時應嚴格按廠家技術資料要求來敷設線路和接線。

       2.13  導線連接的接頭不應增加電阻值,受力導線不應降低原機械強度,亦不能降低原絕緣強度,為滿足上述要求,導線連接時應采取下述方法:

       ①  塑料導線4平方毫米以下時一般應使用剝削鉗剝削掉導線絕緣層,如有編織的導線應用電工刀剝?nèi)ネ鈱泳幙棇?,并留有約12毫米的絕緣臺,線芯長度隨接線方法和要求的機械強度而定。

       ②  導線絕緣臺并齊合攏,在距絕緣臺約12毫米處用其中一根線芯在另一根線芯纏繞5~7圈后剪斷,把余頭并齊折回壓在纏繞線上,并進行涮錫處理。

       ③  LC安全型壓線帽:是銅線壓線帽,分為黃、白、紅三色,分別適用于1平方毫米、  1.5平方毫米、2.5平方毫米、4平方毫米的2~4根導線的連接。其操作方法是:將導線絕緣層剝?nèi)?0~ 13毫米(按帽的型號決定),清除氧化物,按規定選用適當?shù)膲壕€帽,將線芯插入壓線帽的壓接管內,若填不實,可將線芯折回頭(剝長加倍),填滿為止。線芯插到底后,導線絕緣層應與壓接管的管口平齊,并包在帽殼內,然后用專用壓接鉗壓實即可。

       ④  多股銅芯軟線用螺絲壓接時,應將軟線芯扭緊做成眼圈狀,或采用小銅鼻子壓接,涮錫涂凈后將其壓平再用螺絲加墊緊牢固。

       ⑤  銅單股導線與針孔式接線樁連接(壓接),要把連接的導線的線芯插入接線樁頭針孔內,導線裸露出針孔l~2毫米,針孔大于線芯直徑1倍時,需要折回頭插入壓接。如果是多股軟銅絲,應扭緊涮錫,擦干凈再壓接。如圖6-4。

       ⑥  導線連接的包扎:

       選用橡膠(或塑料)絕緣帶從導線接頭始端的完好絕緣層開始,纏繞l~2個絕緣帶幅寬度,再以半幅度重疊進行纏繞。在包扎過程中應盡可能的收緊絕緣帶。最后在絕緣層上纏繞l~2圈后,再進行回纏。然后再用黑膠布包扎,包扎時要銜接好,以半幅寬度過壓邊進行纏繞,同時在包扎過程中收緊膠布,導線接頭處兩端用黑膠布封嚴密。

       2.14  導線敷設連接完成后,應進行檢查,無誤后采用500V、量程為0~500MΩ的兆歐表,對導線之間、線對地、線對屏蔽層等進行搖測,其絕緣電阻值不應低20MΩ。注意不能帶著消防設備進行搖測。搖動速度應保持在120r/米分鐘左右,讀數時應采用1分鐘后的讀數為宜。

       3 - 火災自動報警設備安裝要求

       3.1  進廠火災自動報警設備應根據設計圖紙的要求,對型號、數量、規格、品種、外觀等進行檢查,并提供給國家消防電子產品,質量監督檢測中心有效的檢測檢驗合格的報告,及其它有關安裝接線要求的資料,同時與提供設備的單位辦理進廠設備檢查手續。

       3.2  點型火災探測器、氣體火災探測器、紅外光束火災探測器的安裝要求:

       1)  感煙感溫探測器的保護面積和保護半徑應符合要求。



       2)  感煙感溫探測器的安裝間距不應超過上圖中的極限曲線D1-D11 (含 D9′)所規定的范圍,并由探測器的保護面積A和保護半徑R確定探測器的安裝間距的極限曲線。

       3)  一個探測器區內需設置的探測器數量應按下式計算:


       4)  在頂棚匕設置感煙、感溫探測器時,梁的高度對探測器安裝數量影響。

       a  梁突出頂棚高度小于200毫米的頂棚上設置感煙、感溫探測器時,可不考慮對探測器保護面積的影響。

       b  當梁突出頂棚的高度在200毫米~600毫米時,應按相關規范去確定梁的影響和一只探測器能保護的梁間區域的個數。

       c  當梁突出頂棚的高度超過600毫米,被梁隔斷的每個梁間區域應至少設置一只探測器。

       d  當被梁隔斷區域面積超過一只探測器的保護面積時,應視為一個探測區域,計算探測器的設置數量。

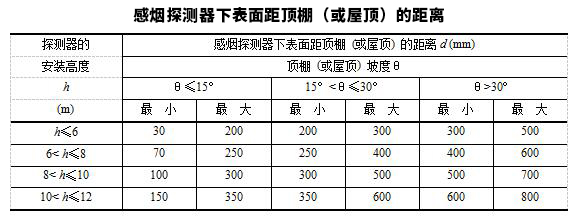

       5)  當房屋頂部有熱屏障時,感煙探測器下表面至頂棚距離應符合相關規定。鋸齒型屋頂和坡度大于15°的人字型屋頂,應在每個屋脊處設置一排探測器,探測器下表面距屋頂最高處的距離應符合相關規定。

       6)  探測器宜水平安裝,如必須傾斜安裝時,傾斜角不應大于45°。

       7)  房間被書架、設備或隔斷等分隔,其頂部至頂棚或梁的距離小于房間凈高的5%時,則每個被隔開的部分應設置探測器。



       8)  探測器周圍0.5米內,不應有遮擋物,探測器至墻壁、梁邊的水平距離,不應小于0.5米。

       9)  探測器至空調送風口邊的水平距離不應小于1.5米,至多孔送風頂棚孔口的水平距離不應小于0.5米。(是指在距離探測器中心半徑為0.5米范圍內的孔洞用非燃燒材料填實,或采取類似的擋風措施)。

       10)  在寬度小于3米的走道頂棚上設置探測器時,宜從中布置。感溫探測器的安裝間距不應超過10米,感煙探測器安裝間距不應超過15米,探測器至端墻的距離,不應大于探測器安裝間距的一半。

       11)  在電梯井、升降機井設置探測器時其位置宜在井道上方的機房頂棚上。

       12)  下列場所可不設火災探測器:

       a  廁所、浴室等潮濕場所

       b  不能有效探測火災的場所

       c  不便于使用、維修的場所(重點部位除外)

       13)  可燃氣體探測器應安裝在氣體容易泄漏出來,氣體容易流經的場所,及容易滯留的場所,安裝位置應根據被測氣體的密度、安裝現場氣流方向、溫度等各種條件來確定。

       a  密度大、比空氣重的氣體,如液化石油氣應安裝在下部,一般距地0.3米。且距氣灶小于4毫米的適當位置。

       b  人工煤氣密度小且比空氣輕,可燃氣體探測器應安裝在上方,距氣灶小于8米的排氣口旁處的頂棚上。

       c  其它種類可燃氣體,可按廠家提供的并經國家檢測合格的產品技術條件來確定其探測器的安裝位置。

       14)  紅外光束探測器的安裝位置,應保證有充足的視場,發出的光束應與頂棚保持平行,遠離強磁場,避免陽光直射,底座應牢固地安裝在墻上。

       15)  其它類型的火災探測器的安裝要求,應按設計和廠家提供的技術資料進行安裝。

       16)  探測器的底座應固定可靠,在吊頂上安裝時應先把盒子固定在主龍骨上或在頂棚上生根作支架,其連接導線必須可靠壓接或焊接,當采用焊接時不得使用帶腐蝕性的助焊劑,外接導線應有0.15米的余量,入端處應有明顯標志。

       17)  探測器確認燈應面向便于人員觀察的主要入口方向。

       18)  探測器底座的穿線孔宜封堵,安裝時應采取保護措施(如裝上防護罩)。

       19)  探測器的接線應按設計和廠家要求接線,但“+”線應為紅色,“-”線應為蘭色,其余線根據不同用途采用其它顏色區分,但同一工程中相同的導線顏色應一致。

       20)  探測器的頭在即將調試時方可安裝,安裝前應妥善保管,并應采取防塵、防潮、防腐蝕等措施。

       3.3  手動火災報警按鈕的安裝

       ①  報警區內的每個防火分區應至少設置一只手動報警按扭,從一個防火分區內的任何位置到最近一個手動火災報警按扭的步行距離不應大于30米。

       ②  手動火災報警按鈕應安裝在明顯和便于操作的墻上,距地高度1.5米,安裝牢固并不應傾斜。

       ③  手動火災報警按鈕外接導線應留有0.10米的余量,且在端部應有明顯標志。

       3.4  端子箱和模塊箱安裝

       ①  端子箱和模塊箱一般設置在專用的豎井內,應根據設計要求的高度用金屬膨脹螺栓固定在墻壁上明裝,且安裝時應端正牢固,不得傾斜。

       ②  用對線器進行對線編號,然后將導線留有一定的余量,把控制中心來的干線和火災報警器及其它的控制線路分別綁扎成束,分別設在端子板兩側,左邊為控制中心引來的干線,右側為火災報警探測器和其它設備來的控制線路。

       ③  壓線前應對導線的絕緣進行搖測,合格后再按設計和廠家要求壓線。

       ④  模塊箱內的模塊按廠家和設計要求安裝配線,合理布置,且安裝應牢固端正,并有用途標志和線號。

       3.5  火災報警控制器安裝

       ①  火災報警控制器(以下簡稱控制器)接收火災探測器和火災報警按鈕的火災信號及其它報警信號,發出聲、光報警,指示火災發生的部位,按照預先編制的邏輯,發出控制信號,聯動各種滅火控制設備,迅速有效的撲滅火災。為保證設備的功能必須做到精心施工,確保安裝質量。火災報警器一般應設置在消防中心、消防值班室、警衛室及其它規定有人值班的房間或場所。控制器的顯示操作面板應避開陽光直射,房間內無高溫、高濕、塵土、腐蝕性氣體;不受振動、沖擊等影響。

       ②  設備安裝前土建工作應具備下列條件:

       a  屋頂、樓板施工已完畢,不得有滲漏。

       b  結束室內地面、門窗、吊頂?shù)劝惭b。

       c  有損設備安裝的裝飾工作全部結束。

       ③  區域報警控制器在墻上安裝時,其底邊距地面高度不應小于1.5米,可用金屬膨脹螺栓或埋注螺栓進行安裝,固定要牢固、端正,安裝在輕質墻上時應采取加固措施??拷T軸的側面距離不應小于0.5米,正面操作距離不應小于1.2米。

       ④  集中報警控制室或消防控制中心設備安裝應符合下列要求:

       a  落地安裝時,其底宜高出地面0.05~0.2米,一般用槽鋼或打水臺作為基礎,如有活動地板時使用的槽鋼基礎應在水泥地面生根固定牢固。槽鋼要先調直除銹,并刷防銹漆,安裝時用水平尺、小線找好平直度,然后用螺栓固定牢固。

       b  控制柜按設計要求進行排列,根據柜的固定孔距在基礎槽鋼上鉆孔,安裝時從一端開始逐臺就位,用螺絲固定,用小線找平找直后再將各螺栓緊固。

       c  控制設備前操作距離,單列布置時不應小于1.5米,雙列布置時不應小于2米,在有人值班經常工作的一面,控制盤到墻的距離不應小于3米,盤后維修距離不應小于1米,控制盤排列長度大于4米時,控制盤兩端應設置寬度不小于1米的通道。

       d  區域控制室安裝落地控制盤時,參照上述的有關要求安裝施工。

       ⑤  引入火災報警控制器的電纜、導線接地等應符合下列要求:

       a  對引入的電纜或?qū)Ь€,首先應用對線器進行校線。按圖紙要求編號,然后搖測相間、對地等絕緣電阻,不應小于20MΩ,全部合格后按不同電壓等級、用途、電流類別分別綁扎成束引到端子板,按接線圖進行壓線,注意每個接線端子接線不應超過二根,盤圈應按順時針方向,多股線應涮錫,導線應有適當余量,標志編號應正確且與圖紙一致,字跡清晰,不易褪色,配線應整齊,避免交叉,固定牢固。

       b  導線引入線完成后,在進線管處應封堵,控制器主電源引入線應直接與消防電源連接,嚴禁使用接頭連接,主電源應有明顯標志。

       c  凡引入有交流供電的消防控制設備,外殼及基礎應可靠接地,一般應壓接在電源線的PE線上。

       d  消防控制室一般應根據設計要求設置專用接地裝置作為工作接地(是指消防控制設備信號地域邏輯地)。當采用獨立工作接地時電阻應小于4Ω,當采用聯合接地時,接地電阻應小于1Ω,控制室引至接地體的接地干線應采用一根不小于16平方毫米的絕緣銅線或獨芯電纜,穿入保護管后,兩端分別壓接在控制設備工作接地板和室外接地體上。消防控制室的工作接地板引至各消防控制設備和火災報警控制器的工作接地線應采用不小于4平方毫米銅芯絕緣線穿入保護管構成一個零電位的接地網絡,以保證火災報警設備的工作穩定可靠。接地裝置施工過程中,分不同階段應作電氣接地裝置隱檢,接地電阻搖測,平面示意圖等質量檢查記錄。

       ⑥  其它火災報警設備和聯動設備安裝,按有關規范和設計廠家要求進行安裝接線。

       4 - 調試要求

       4.1  火災自動報警系統調試,應在建筑內部裝修和系統施工結束后進行。

       4.2  調試前施工人員應向調試人員提交竣工圖、設計變更記錄、施工記錄(包括隱蔽工程驗收記錄),檢驗記錄(包括絕緣電阻、接地電阻測試記錄)、竣工報告。

       4.3  調試負責人必須由有資格的專業技術人員擔任。一般由生產廠工程師或生產廠委托的經過訓練的人員擔任。其資格審查由公安消防監督機構負責。

       4.4  調試前應按下列要求進行檢查:

       ①  按設計要求查驗,設備規格、型號、備品、備件等。

       ②  按火災自動報警系統施工及驗收規范的要求檢查系統的施工質量。對屬于施工中出現的問題,應會同有關單位協商解決,并有文字記錄。

       ③  檢查檢驗系統線路的配線、接線、線路電阻、絕緣電阻,接地電阻、終端電阻、線號、接地、線的顏色等是否符合設計和規范要求,發現錯線、開路、短路等達不到要求的應及時處理,排除故障。

       4.5  火災報警系統應先分別對探測器、消防控制設備等逐個進行單機通電檢查試驗。單機檢查試驗合格,進行系統調試,報警控制器通電接入系統做火災報警自檢功能、消音、復位功能、故障報警功能、火災優先功能、報警記憶功能、電源自動轉換和備用電源的自動充電功能、備用電源的欠壓和過壓報警功能等功能檢查。在通電檢查中上述所有功能都必須符合條例《GB4717火災報警控制器通用技術條件》的要求。

       4.6  按設計要求分別用主電源和備用電源供電,逐個逐項檢查試驗火災報警系統的各種控制功能和聯動功能,其控制功能和聯動功能應正常。

       4.7  檢查主電源:火災自動報警系統的主電源和備用電源,其容量應符合有關國家標準要求,備用電源連續充放電三次應正常,主電源、備用電源轉換應正常。

       4.8  系統控制功能調試后應用專用的加煙加溫等試驗器,應分別對各類探測器逐個試驗,動作無誤后可投入運行。

       4.9  對于其它報警設備也要逐個試驗無誤后投入運行。

       4.10  按系統調試程序進行系統功能自檢。系統調試完全正常后,應連續無故障運行120小時,寫出調試開通報告,進行驗收工作。

       5 - 系統驗收程序

       5.1  火災報警系統安裝調試完成后,由施工單位、調試單位對工程質量、調試質量、施工資料進行預檢,同時進行質量評定,發現質量問題應及時解決處理,直至達到符合設計和規范要求為止。

       5.2  預檢全部合格后,施工單位、調試單位應請建設單位、設計、監理等單位,對工程進行竣工驗收檢查,無誤后辦理竣工驗收單。

       5.3  建設單位或施工單位請建筑消防設施技術檢測單位進行檢測,由該單位提交檢測報告。

       5.4  以上工作全部完成后,由建設單位向公安消防監督機構提交驗收申請報告,并提供下列文件和資料:

       ①  建設過程中消防部門的消防審核文件、備忘錄及其落實情況。

       ②  施工單位、設備廠家的資質證書和產品的檢測證書。

       ③  施工記錄(隱蔽工程驗收、設計變更洽商、絕緣搖測記錄、接地電阻記錄、主要材質證明、合格證等。

       ④  調試報告。

       ⑤  建設單位組織施工單位、設計單位、監理等單位辦理的竣工驗收單。

       ⑥  檢測單位提出的檢測報告。

       ⑦  系統竣工圖、系統竣工表。

       ⑧  管理、維護人員登記表。

       5.5  消防工程經公安消防監督機構對施工質量復驗和對消防設備功能抽驗,全部合格后,發給建設單位《建筑工程消防設施驗收合格證書》,建設單位可投入使用,進入系統的運行階段。

       各位安裝火災自動報警系統時,一定要按照以上工藝及流程去做,避免安裝出錯。安裝完之后最重要的就是調試和驗收了,這過程一定要仔細和謹慎,千萬不要遺漏掉什么問題,避免驗收不通過。

       合景消防是東莞本土優秀的消防工程安裝公司,具有多年消防工程安裝經驗和消防設施工程專業承包貳級資質以及安全生產許可證,公司可承接廠房、酒店、寫字樓等各類公共場所的消防安裝工程以及機電安裝和裝修裝飾服務,公司已服務上百家企業客戶,口碑良好,聯系電話:400-602-0222/18665110000
